新井薬師前駅では、西武新宿線の地下化と駅周辺の道路・広場整備が街の変化の軸です。2026年3月に工程が延長され、鉄道地下化は2032年度、事業完了は2033年度末の予定となりました。旧工程の2026年度完成を前提に保有・売却時期を決めないことが重要です。
- 中井〜野方間の連続立体交差事業の一部。
- 地下化と残工事を含む事業完了は異なる時期。
- 新井薬師前と沼袋の駅周辺整備は個別に確認。

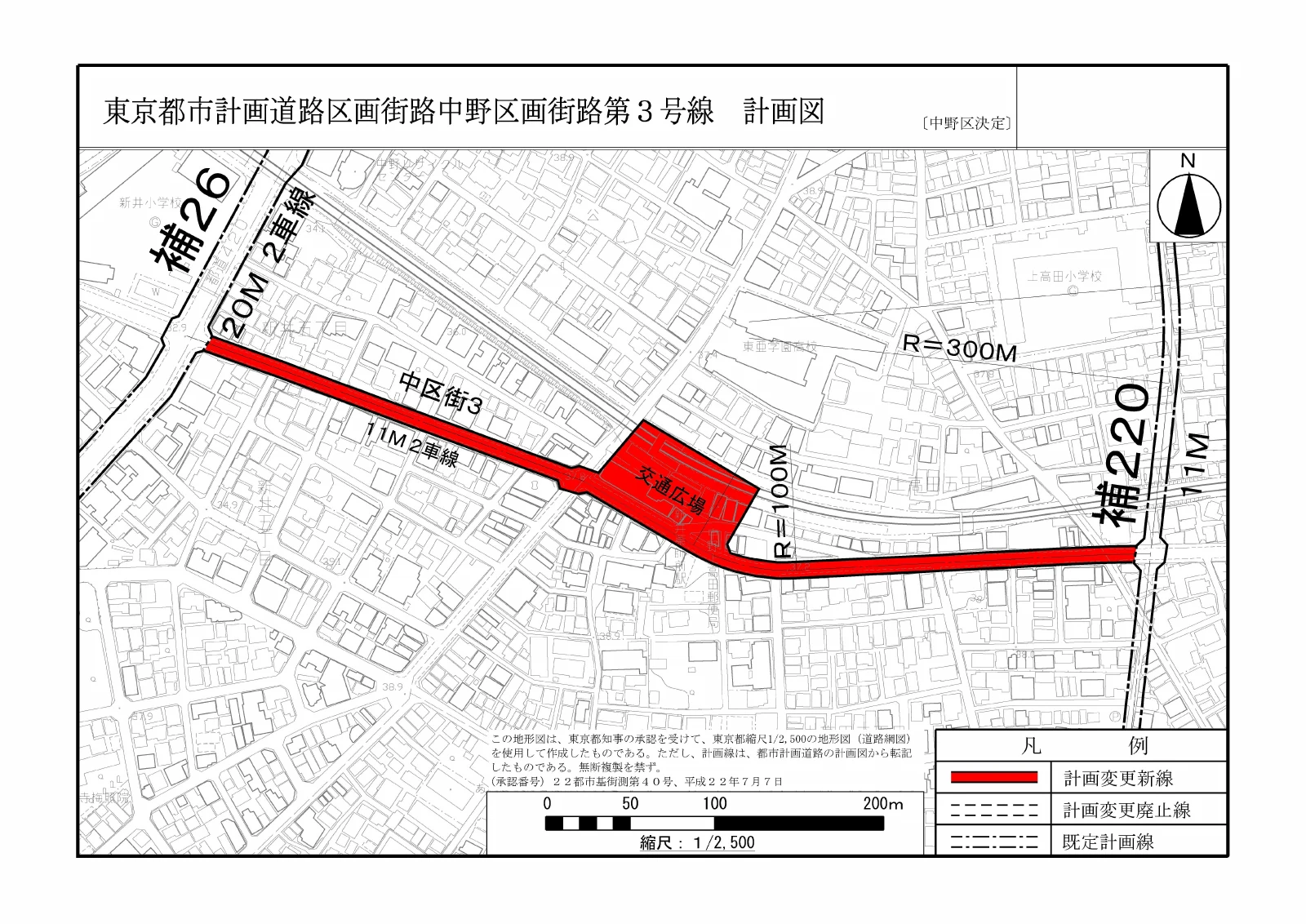

駅と計画の位置関係

施設構成図の根拠:行政・事業者の資料。作図・確認:2026-09-29/Smart Select。施設構成図は編集部作成で、上の公式地図とは別の図です。
計画の全体像
| 計画・場所 | 内容 | 段階・時期 |
|---|---|---|
| 西武鉄道新宿線(中井駅〜野方駅間)連続立体交差事業 新井薬師前・沼袋を含む中野区内の区間 | 鉄道地下化・踏切除却 | 工事中、2026年工程変更 地下化2032年度/完了2033年度末 一次資料 |
| 新井薬師前駅周辺の都市計画道路等 新井薬師前駅周辺 | 区画街路第3号線・駅前広場等 | 鉄道事業と調整して整備 鉄道の完了日と同一視しない 一次資料 |
なぜ地下化するのか|主体と駅周辺計画
連続立体交差事業は、道路と鉄道が平面で交差することによる渋滞や地域の分断を改善する道路整備の事業です。東京都が事業主体となり、中野区・西武鉄道と協力して進めています。
新井薬師前駅周辺の道路・広場は、鉄道の地下化と連携して駅へのアクセスを改善するものです。中野区の都市計画では、新井薬師前側の区画街路第3号線と、沼袋側の第4号線を分けています。民間の住宅タワーを建設する一つの再開発組合事業ではありません。
東京都:中井駅〜野方駅間連続立体交差事業(資料:2026-03-25更新/確認:2026-09-29) / 中野区:西武新宿線沿線の都市計画決定(資料:2011年8月の都市計画決定資料/確認:2026-09-29)
2026年の工程変更と工事の状況
西武鉄道の2026年4月の広報資料は、用地取得の遅れとシールドマシンの掘進計画の見直しにより、同年3月に事業期間を延長したと説明しています。旧事業完了予定の2026年度末に対し、新たな完了予定は2033年度末です。鉄道の地下化は2032年度とされ、翌年度までの全体事業完了と区別します。
同資料は、新井薬師前駅部の掘削完了とシールド到達準備、沼袋駅部の軌道を支える工事、中井・野方側の取付部の工事を説明しています。営業中の線路を使いながら地下の施設を造るため、駅全体が一度に完成する工程ではありません。
西武鉄道:かわら版403号・8〜9ページ(資料:2026-04-01/確認:2026-09-29)
費用は鉄道地下化と周辺施設で分ける
東京都主体の連続立体交差事業は、道路整備として進める公的事業と鉄道事業者の役割を組み合わせる枠組みです。駅周辺の道路や広場にもそれぞれの事業主体・用地取得・整備費があります。民間再開発の保留床処分金で地下化全体を賄う事業ではありません。
2026年の期間変更を踏まえた判断では、旧期間の事業費・単年度の区予算・周辺街路の費用を一つの最新総額として合算しないことが大切です。工程延長は、沿線の所有者にとって完成までの保有費用が増える要因として先に織り込みます。
東京都:中井駅〜野方駅間連続立体交差事業(資料:2026-03-25更新/確認:2026-09-29) / 西武鉄道:かわら版403号・8〜9ページ(資料:2026-04-01/確認:2026-09-29) / 中野区:西武新宿線沿線の都市計画決定(資料:2011年8月の都市計画決定資料/確認:2026-09-29)
暮らしと投資用マンションへの影響
以下は公表計画をもとにした編集部の分析・物件選定の確認点です。価格・家賃の上昇を予測するものではありません。
生活利便性
踏切をまたいで駅や買い物先へ向かう住戸ほど、移動の変化を具体的に確認する必要があります。地下改札までの上下移動もあるため、線路が地上からなくなることだけで徒歩時間の短縮を断定しません。
需要と供給
踏切解消は暮らしの利便性に関わりますが、地下化事業自体は住宅供給戸数を確定しません。新規建築計画と家賃帯を別に調べます。
工事
沿線・駅前の住戸では音、工事車両、仮囲い、店舗への経路が条件になります。線路から離れた住戸は同じ駅徒歩分数でも影響が異なります。
保有・売却
2032年度までに修繕や借入条件の見直しが重なる可能性があります。地下化を待つ場合と現在の条件で売る場合の手残りを比較し、さらに延期するケースも確認します。
保有・売却の検討と関連記事
現在の家賃・返済・修繕費を入力し、保有・売却シミュレーション(無料登録)で手残りを比較できます。シミュレーションは再開発による値上がりを自動予測するものではありません。
よくある質問
新井薬師前駅の計画はどの段階ですか?
新井薬師前駅では、西武新宿線の地下化と駅周辺の道路・広場整備が街の変化の軸です。2026年3月に工程が延長され、鉄道地下化は2032年度、事業完了は2033年度末の予定となりました。旧工程の2026年度完成を前提に保有・売却時期を決めないことが重要です。
再開発だけで家賃や売却価格は上がりますか?
断定できません。利用する改札、駅までの経路、築年数・間取り、競合住戸の募集条件、修繕・返済負担を合わせて比較します。
主な出典と確認日
西武鉄道:かわら版403号・8〜9ページ(資料:2026-04-01/確認:2026-09-29) / 中野区:西武新宿線沿線の都市計画決定(資料:2011年8月の都市計画決定資料/確認:2026-09-29) / 東京都:中井駅〜野方駅間連続立体交差事業(資料:2026-03-25更新/確認:2026-09-29)
