先に結論

愛宕地区は、約0.6ヘクタールを対象とする再開発です。建築工事中(2025年2月着工、2032年度完了予定)。愛宕神社参道と一体のオープンスペース、道路拡幅、斜面整備を行い、住宅中心の高層棟と店舗・寺院棟を整備します。

場所・施行者・建物の規模

愛宕山の環境保全と斜面の安全、愛宕下通りの拡幅、緑のネットワークや沿道のにぎわいが主な課題です。

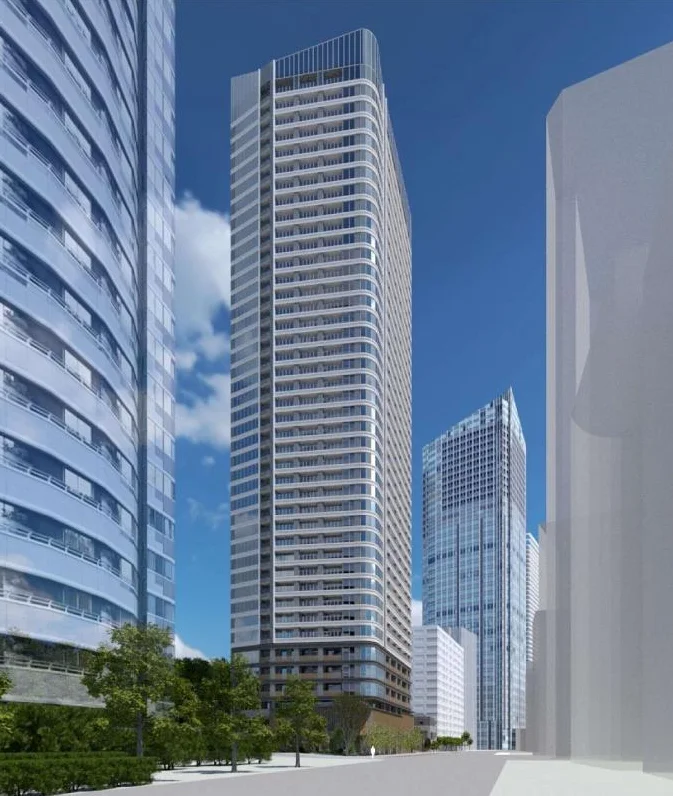

東京都港区愛宕一丁目の一部愛宕地区の完成予想図公式完成予想図
愛宕地区の公式完成予想図
1計画建物計画時点の外観イメージ。現在の実写や眺望を保証するものではありません。
出典:港区「愛宕地区」の完成イメージ。図版の外周を切り抜き、表示用にWebPへ変換。計画を説明するための引用で、建物の描き直しは行っていません。

上図は建物と低層部・周辺空間の配置を示す計画時点の完成予想図です。愛宕神社参道と一体のオープンスペース、道路拡幅、斜面整備を行い、住宅中心の高層棟と店舗・寺院棟を整備します。現在の実写ではなく、眺望や通行範囲を保証するものではありません。

項目公式資料の内容
所在地東京都港区愛宕一丁目の一部
施行地区面積約0.6ヘクタール
施行者独立行政法人都市再生機構
用途住宅、事務所、店舗、寺院
建物の規模1街区:地上41階・地下2階、約160m、約54,200㎡/2街区:地上3階の店舗棟(約15m)・寺院棟(約10m)、約1,010㎡
住宅戸数港区資料に住宅戸数の記載なし

数値・用途は港区の2025-10-18更新資料によります。延べ面積、敷地面積、施行地区面積は集計範囲が異なります。

現在の進捗と完成予定

項目公式資料の内容
12022年6月 都市計画決定
22023年1月 事業認可
32023年10月 権利変換計画認可
42025年2月 建築工事着工
52032年度 工事完了予定

建築工事中(2025年2月着工、2032年度完了予定)。「年度」は4月から翌年3月までを指し、特定の竣工月や入居開始日ではありません。都市計画決定、権利変換、建築工事の完了、店舗の開業も別の節目です。資料の予定表記は、経過しただけで実績へ置き換えていません。

街・生活動線はどう変わるか

愛宕神社参道と一体のオープンスペース、道路拡幅、斜面整備を行い、住宅中心の高層棟と店舗・寺院棟を整備します。既存の建物更新と公共空間の整備を分けて見ると、住宅の利用者にも関わる変化を捉えやすくなります。

周辺オーナーの確認ポイント

愛宕山の斜面や参道に関係する計画なので、駅距離だけでなく高低差と接道状況を確認します。完成予想図の緑地がすべて自由に通行できるとは限りません。公共空間の範囲・開放時間と工事中の迂回経路を分けて追い、長期の完成予定を待つ場合は、その間の修繕や空室負担も含めて保有方針を比較します。

項目公式資料の内容
現地で確認建物入口、歩行経路、段差、工事中の迂回、搬出入の位置
市場で確認似た面積・築年・駅への経路の募集条件と成約事例
時期を確認資料の更新、各施設の供用・開業、住戸の実際の募集開始

物件選定や保有・売却の判断では、再開発の存在だけで将来の価格や賃料に一定率を上乗せしません。現在の成約事例を基準に、完成を待つ間の空室、維持費、修繕時期も含めて比べます。計画が示す街の変化と、個別住戸に及ぶ効果は別に検討する必要があります。

確認手順は投資用マンションの売却判断チェックリストにもまとめています。

よくある質問

愛宕地区はいつ完成しますか?

建築工事中(2025年2月着工、2032年度完了予定)。港区の2025-10-18更新資料に基づき、年度の予定を実際の完成日や施設の開業日と区別しています。

住宅は何戸計画されていますか?

愛宕地区の住宅戸数は、今回確認した港区の事業概要に記載がありません。掲載がないことを、住宅がゼロ戸または未公表である根拠にはしていません。

一次情報と確認時点

港区|愛宕地区の事業概要(資料更新日:2025-10-18、確認日:2026年9月14日)。予定変更や個別施設の開業は、施行者・行政の後続資料で確認します。
